二級建造師每日一練(10.27)
B、優選施工方案
C、重視信息技術的應用
D、進行進度控制的會議組織設計
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題考查的是施工進度控制的措施。AD屬于組織措施;B屬于技術措施。
B、環境風險
C、技術風險
D、合同風險
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:施工方進度控制的管理措施常見的影響工程進度的風險,如:
①組織風險;
②管理風險;
③合同風險;
④資源(人力、物力和財力)風險;
⑤技術風險等。不包括環境風險。
B、優化施工方案
C、選擇合適的施工承發包方式
D、選擇合理的合同結構
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是施工方進度控制的技術措施。技術措施:換機、換料、選方法、選方案、設計。A屬于組織措施;CD屬于管理措施。
B、建設工程設計合同
C、建設工程監理委托合同
D、建設工程施工總承包合同
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題考查的是建設工程施工合同的法定形式。建設工程合同是承包人進行工程建設,發包人支付價款的合同。通常包括建設工程勘察、設計、施工合同。
B、約定的違約金低于造成的損失的,按約定支付
C、約定的違約金高于造成的損失的,當事人可以請求人民法院或者仲裁機構予以適當減少
D、違約方支付違約金后,合同終止
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是承擔違約責任的種類。B項,約定的違約金低于造成的損失的,當事人可以請求人民法院或者仲裁機構予以增加;C項,表述中的“高于”應是“過分高于”;D項,當事人就延遲履行約定違約金的,違約方支付違約金后,還應當履行債務。繼續履行可以與違約金、定金、賠償損失并用,但不能與解除合同的方式并用。
B、如合同簽訂后,甲公司將設備賣給乙公司,則合同確定有效
C、如丙公司訂立合同之后知道乙公司沒有處分權,則合同無效
D、如果設備已經交付給丙公司,則合同有效
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是效力待定合同。本題所述的合同實際上是一個效力待定的合同,無處分權人訂立的合同,經權利人追認后或無處分權人在訂立合同后取得處分權時,合同才有效,因此只有B是最符合題意的。
B、照明變壓器使用自耦變壓器
C、一般場所宜選用額定電壓為180V的照明器
D、施工現場臨時用電設備在5臺及以上或設備總容量在50kW及以上者,應制定安全用電和電氣防火措施
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是施工用電安全管理。
施工用電配電系統應設置總配電箱(配電柜)、分配電箱、開關箱,并按照“總一分一開”順序作分級設置,形成“三級配電”模式,故A正確;照明變壓器必須使用雙繞組型安全隔離變壓器,嚴禁使用自耦變壓器,故B錯誤;一般場所宜選用額定電壓為220V的照明器,故C錯誤;施工現場臨時用電設備在5臺及以上或設備總容量在50kW及以上者,應編制用電組織設計。臨時用電設備在5臺以下和設備總容量在50kW以下者,應制定安全用電和電氣防火措施,故D錯誤。
B、加設支撐
C、支護墻背卸土
D、澆筑墊層
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是基坑施工應急處理措施。
懸臂式支護結構發生位移時,應采取加設支撐或錨桿、支護墻背卸土等方法及時處理。懸臂式支護結構發生深層滑動應及時澆筑墊層,必要時也可加厚墊層,以形成下部水平支撐。故D正確。
B、兩端各設置兩道剪刀撐
C、中間剪刀撐間凈距不大于20m
D、由底至頂連續設置
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是一般腳手架安全控制要點。高度在24m以下的單、雙排腳手架,均必須在外側立面的兩端各設置一道剪刀撐,并應由底至頂連續設置,故A、B錯誤、D正確;中間各道剪刀撐之間的凈距不應大于15m,故C錯誤。
B、提升高度80m附著式整體提升腳手架
C、提升高度60m附著式分片提升腳手架
D、架體高度20m及以上懸挑式腳手架
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題主要考查的是超過一定規模的危險性較大的分部分項工程范圍。需要專家論證的工程范圍:腳手架工程:
①搭設高度50m及以上落地式鋼管腳手架工程。
②提升高度150m及以上附著式整體和分片提升腳手架工程。
③架體高度20m及以上懸挑式腳手架工程。
故選D。
B、不需要編制專項方案但需要專家論證
C、要編制專項方案,但不需要專家論證
D、要編制專項方案并需要專家論證
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題主要考查的是編制專項方案和專家論證法范圍。針對危險性較大的分部分項工程單獨編制的專項施工方案。人工挖孔樁工程需要編制專項施工方案。對于超過一定規模的危險性較大的分部分項工程,施工單位應當組織專家對專項方案進行論證。開挖深度超過16m的人工挖孔樁工程需要專家論證。
B、技術措施
C、施工機具的選擇
D、資金調配措施
E、施工順序的確定
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本題主要考查的是施工技術方案的主要內容。施工方案主要包括施工法的確定、施工機具的選擇、施工順序的確定,還應包括季節性措施、四新技術措施以及結合市政公用工程特點和由施工組織設計安排的、工程需要所應采取的相應方法與技術措施等方面的內容。故答案選ABCE。
B、合同價格,計價方法和價格補償條件
C、工期要求和順延條件
D、合同變更方式
E、招標方式的分類
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:合同分析的重點內容:
(1)分包人的主要合同責任,工程范圍,總包人的責任。
(2)合同價格,計價方法和價格補償條件。
(3)工期要求和順延條件,工程受干擾的法律后果,合同雙方的違約責任。
(4)合同變更方式,工程驗收方法,索賠程序和爭執的解決等。
某民營造紙企業為盡快占領西南市場,擬在西南某縣建一座中型造紙廠,在與當地縣政府簽訂三項協議后,即辦理了有關招標活動的審批手續,由于無初步設計,就以暫估工程總價的方式進行施工總承包,因工程資金來源尚未完全落實,要求施工單位墊資施工。
在資格預審中,業主重點審查施工單位的有無墊資能力。共有七家施工單位通過了預審,獲得投標資格。
在投標日期前10天,業主以書面形式修改了工程范圍。有一投標單位提出異議,被取消投標資格。
在投評標過程中,A公司因報價最低,低于成本價30%,然而又因稱其墊資能力強,被業主選中,遭到評標專家的一致反對。B公司雖報價合理業績好,施工能力強,而標書中墊資要求條件苛刻而遭業主否決。最終選擇了資金狀況一般,報價較低,業績雖然較弱,但同意業主墊資條件的C公司。
2.在資格預審中,業主存在什么問題?應怎樣解決?
3.投標前,業主取消一投標單位的做法是否合理?為什么?
4.說明評標專家否定A公司的理由。
5.試評估C公司承擔該工程業主可能遇到的風險。
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.《招投標法》規定招投標前必須履行和完成報批手續,作大量的技術、資金、資源等基礎準備工作,因此該民營企業不符合招標條件。
理由:(1)項目僅簽訂了立項協議,還未履行一系列審批手續;
(2)工程資金未到位,資金來源未落實;
(3)無滿足招標需要的設計文件。
2.弄清資格審查的內容和重點。資格預審存在的問題是審查重點內容嚴重缺失,僅把專業資格審查內容中的財務狀況、能否滿足墊資當作重點,何況墊資施工國家是不允許的。
糾正方法:應按照資格預審的規定審查投標單位的合法地位、信譽(基本資格審查)和施工單位的施工經歷、人員狀況、施工方案、財務狀況(即專業資格審查)。重點是專業資格審查。
3.從《招投標法》規定的招標修改文件期限分析。投標前業主取消一家投標單位的投標資格不合理。
理由是投標單位無過錯,而錯在業主未按國家規定應在投標截止日15日以上向投標單位提出招標修改文書。
4.從招投標的公開、公平、公正基本原則及廢標原則分析評標專家否認A公司的理由:(1)A公司報價低于成本價是不合理報價,屬于廢標;(2)不符合公平、公正的原則,僅憑報價低中標有失公允。
5.工程要求墊資風險就很大,再從C公司本身各方面的實力發分析可能遇到的風險:
(1)因該公司的業績欠缺,從事此類項目的經驗不足,因而會帶來工程工期、質量、安全風險;
(2)因該工程是墊資施工,C公司資金狀況一般,施工過程中很容易造成C公司資金短缺甚至資金斷鏈,從而造成工程中斷甚至半途而廢的可能。
某安裝公司承包某高層建筑的機電安裝工程,高層建筑的給排水系統、建筑電氣系統和通風空調系統劃分為三個區(低區、中區、高區),在地下1層、20層和40層設置了設備層。設備層中安裝有變壓器、配電柜、冷水機組、熱泵等大型設備。安裝公司將設備的吊裝分包給某吊裝公司,吊裝公司簽訂合同后,編制了設備吊裝的計算方案和安全技術措施,進行了風險識別、評估,確立風險防范措施。由于高層建筑處于鬧市中心,周界已建有高層建筑,無法采用汽車吊進行設備吊裝,經過論證采用桅桿式起重機吊裝,桅桿式起重機纜風繩的受力錨點選擇在建筑物的結構上,經過設計論證達到要求。
2.吊裝公司應如何進行風險識別?
3.桅桿式起重機纜風繩的受力錨點選擇在建筑物的結構上有何要求?
4.安裝公司在設備吊裝分包合同管理中,風險管理的工作內容有哪些?
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.在設備吊裝施工中存在的風險有:高層建筑周圍環境和當地氣象對設備吊裝的風險,桅桿式起重機、纜風繩、受力錨點的風險,預計采用的施工安全措施風險,施工機具應用的風險等。
2.吊裝公司在確定采用桅桿式起重機吊裝后,要識別其吊裝風險可能發生的部位和程度,可以用類似場合的吊裝經驗來判斷,也收集其他桅桿式起重機的吊裝數據,經整理統計分析做出結論。
3.桅桿式起重機纜風繩的受力錨點選擇在建筑物的結構上要求:必須先進行計算,并獲得建筑物設計單位的書面認可。否則,不得使用。
4.安裝公司在吊裝分包合同管理中,風險管理的工作內容有:對招標文件評審,進行投標風險評估;施工合同文件評審、談判、簽訂,限定施工合同風險;分包合同管理,合理分解風險;全面履行合同,消除履約風險;施工合同經濟索賠和規避合同風險。
B、設計單位
C、材料供應商
D、質量檢測單位
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是施工質量監督。
對使用未經檢驗或檢驗不合格的建筑材料、構配件及設備等,水利工程質量監督機構有權責成項目法人(建設單位)采取措施糾正。
B、監理單位
C、施工單位
D、檢測單位
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是水利工程建設項目施工監理的主要工作方法。監理機構在承包人自行檢測的同時獨立進行檢測,以核驗承包人的檢測結果。平行檢測的費用由發包人,也就是項目法人承擔。
B、B級
C、C級
D、D級
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是項目法人質量考核。
考核結果分4個等級,分別為 A級(考核排名前10名,且得分90分及以上的)、B級(A級以后,且得分80分及以上的)、 C級(B級以后,且得分在60分及以上的)、 D級(得分60分以下或發生重、 特大質量事故的) ,本題中的85分屬于B級范圍,故選擇B。
B、水上打樁船作業
C、深10m的人工挖孔樁
D、起重機吊裝梁板
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:此題考查危險性較大的分部分項工程范圍。水上打樁船作業、人工挖擴孔樁工程、采用起重機機械進行安裝工程都屬于危險性較大的分部分項工程。本題選A。
B、地面橫坡陡于1:10時,取土坑應設在路堤上側
C、取土坑與路基坡腳表面應設1%~2%向外傾斜的橫坡
D、路基范圍內暫時不能遷移的結構物應預留土臺,并設警示標志
E、土方開挖必須自下而上順序放坡進行嚴禁挖空底腳
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:此題考查路基工程施工安全管理措施。
應采取保證邊坡穩定的措施,邊坡有防護要求的應開挖一級防護,且應自上而下開挖,不得掏底開挖、上下同時開挖、亂挖超挖。

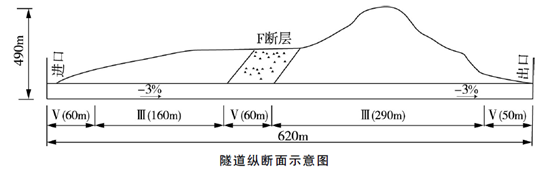

某雙車道公路隧道。全長620m,地層巖性為石灰巖,地下水豐富有一條F斷層破裂帶隧道最大埋深490m,縱坡為-3%。其圍巖級別及長度見隧道縱段面示意圖3.合同總工期為20個月為保證施工安全,施工單位結合項目地質和設備條件,擬在全斷面法、臺階法、單側壁導坑法、CD法、CRD法5種工法中選擇組織施工。
根據以往施工經驗及該項目實際情況,施工前,相關人員經討論分析確定隧道主要施工內容的進度計劃指標為:Ⅲ級圍巖70-90m/月,Ⅳ級圍巖50-70m/月,Ⅴ級圍巖30-50m/月,施工準備3個月,隧道內溝槽、路面及附屬設施施工3個月。

1.從滿足進度要求及經濟性考慮,給隧道布置幾個工作面?工作面掘進方向如何設置較為合理?分別說明理由。2.根據《公路橋梁和隧道工程施工安全風險評估指南(試行)》,該隧道是否需要進行安全風險評估?說明理由。3.根據背景資料給出的地質條件,寫出該隧道在地質方面存在的主要安全危險源以及可能造成的安全事故類別4.根據背景材料,針對不同級別的圍巖分別采用哪些施工工法較為合理。
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.五級圍巖地段施工工期=(60+60+50)/30=5.7≈6個月;三級圍巖地段施工工期(160+290)/70=6.42≈6.5個月;總工期=3+6+6.5+3=18.5個月。隧道施工工期按照最慢的施工速度總工期為18.5個月,為了節約施工成本,可以采用一個工作面進行施工。由出口向進口方向掘進。由于地下水豐富,反坡施工更有利地下水的自然排出,節省排水費用。
2.該隧道工程應當進行風險評估。理由:在該隧道工程中,Ⅴ級圍巖連續超度均超過50米,根據規范應當進行安全風險評估。
3.地質方面存在的主要危險源有溶洞、地下水、斷層破裂帶、洞口淺埋段。可能造成的安全事故類別有:物體打擊、車輛傷害、坍塌、冒頂片幫、透水、放炮。
4.Ⅲ級圍巖隧道段應當采用臺階法或全斷面法;Ⅴ級圍巖采用臺階法或CD法、單側壁導坑法。
【Ⅲ級圍巖條件較好,適合采用臺階法或全斷面法;Ⅴ級圍巖較破碎,通常采用CD法和單側壁導坑法,采用有效的預加固措施后可用臺階法,CRD法不經濟,不宜采用】
此題以隧道施工為背景,考查隧道施工方法及安全要求。按照背景資料中的進度計劃指標計算工期,與總工期比較確定既能滿足總工期又經濟的施工方案。對于安全風險評估,是否需要評估要根據背景資料提供的參數確定。主要安全危險源以及可能造成的安全事故類別,根據案例背景提供的地質條件及隧道縱斷面示意圖作答。要求熟悉隧道各種施工方法的適用性,結合案例背景提供的地質條件選擇最適合的施工方法,此內容為高頻考點,需要重點掌握。
