• <ul id="suuso"></ul><s id="suuso"></s>
    <sup id="suuso"></sup>
  • 魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    二級建造師每日一練(10.26)




    管理

    1、題干:下列為加快進度而采取的各項措施中,屬于技術措施的是(  )。
    A、重視計算機軟件的應用
    B、編制進度控制工作流程
    C、實行班組內部承包制
    D、用大模板代替小鋼模



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:本題考查的是施工方進度控制的技術措施。技術措施:換機、換料、選方法、選方案、設計。AC屬于管理措施;B屬于組織措施。



    2、題干:施工方進度控制的管理措施涉及管理的思想、方法、手段以及承發包模式、合同類型與風險管理等。其中,工程承發包模式主要影響(  )。
    A、工作之間的邏輯關系
    B、工程實施的組織與協調
    C、施工技術的選擇
    D、經濟激勵措施的效力



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:本題考查的是施工方進度控制的管理措施。承發包模式的選擇直接關系到工程實施的組織和協調。為了實現進度目標,應選擇合理的合同結構,以避免過多的合同交界面而影響工程的進展。工程物資的采購模式對進度也有直接的影響,對此應作比較分析。



    3、題干:施工進度計劃的檢查應按統計周期的規定定期進行,并應根據需要進行不定期的檢查。施工進度計劃檢查的內容包括(  )。
    A、檢查工程量的完成情況
    B、檢查工作時間的執行情況
    C、檢查資源使用及與進度保證的情況
    D、工程量的調整
    E、前一次進度計劃檢查提出問題的整改情況



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCE

    解析:本題考查的是施工進度計劃的檢查與調整。施工進度計劃檢查的內容包括:
    ①檢查工程量的完成情況;
    ②檢查工作時間的執行情況;
    ③檢查資源使用及與進度保證的情況;
    ④前一次進度計劃檢查提出問題的整改情況。D屬于施工進度計劃的調整的內容。



    法規

    1、題干:關于合同撤銷權的行使,當事人必須從知道或者應當知道撤銷事由之日起一定期限內行使撤銷權。該期限為(  )年。
    A、1
    B、2
    C、3
    D、5



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:本題考查的是可撤銷合同。行使撤銷權應當在知道或者應當知道撤銷事由之日起1年內行使,并應當向人民法院或者仲裁機構申請。故選項A正確。



    2、題干:工程師認為確有必要暫停施工時,應當以書面形式要求承包人暫停施工,并在提出要求后(  )內提出書面處理意見。
    A、12小時
    B、24小時
    C、48小時
    D、72小時



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:C

    解析:本題考查的是建設工程工期。工程師認為確有必要暫停施工時,應當以書面形式要求承包人暫停施工,并在提出要求后48小時內提出書面處理意見。承包人應當按工程師要求停止施工,并妥善保護已完工程。承包人實施工程師作出的處理意見后,可以書面形式提出復工要求,工程師應當在48小時內給予答復。工程師未能在規定時間內提出處理意見,或收到承包人復工要求后48小時內未予答復,承包人可自行復工。



    3、題干:甲、乙于4月1日簽訂一份施工合同。合同履行過程中,雙方于5月1日發生爭議,甲于5月20日單方要求解除合同。乙遂向法院提起訴訟,法院于6月30日判定該合同無效。則此合同自(    )無效。
    A、4月1日
    B、5月1日
    C、5月20日
    D、6月30日



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:本題考查的是無效合同。根據無效合同的特征,無效合同自訂立之時就不具有法律效力,故A選項正確。



    建筑

    1、題干:基坑支護破壞的主要形式中,導致基坑隆起的原因是( )。
    A、支護埋置深度不足
    B、止水帷幕處理不好
    C、人工降水處理不好
    D、剛度和穩定性不足



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:本題考查的是基坑支護破壞的主要形式。基坑支護破壞的主要形式:1)由支護的強度、剛度和穩定性不足引起的破壞;2)由支護埋置深度不足,導致基坑隆起引起的破壞;3)由止水帷幕處理不好,導致管涌等引起的破壞;4)由人工降水處理不好引起的破壞。由此判斷,A正確



    2、題干:24m及以上的雙排腳手架,連墻件必須采用可承受( )的構造。
    A、扭轉和拉力
    B、扭轉和壓力
    C、拉力和壓力
    D、彎曲和拉力



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:C

    解析:本題考查的是一般腳手架安全控制要點。
    高度在24m以下的單、雙排腳手架,宜采用剛性連墻件與建筑物可靠連接,亦可采用拉筋和頂撐配合使用的附墻連接方式,嚴禁使用僅有拉筋的柔性連墻件。24m及以上的雙排腳手架,必須采用剛性連墻件與建筑物可靠連接,連墻件必須采用可承受拉力和壓力的構造。故選項A、B、D錯誤。



    3、題干:建筑物臨邊外側靠近街道時,結構臨邊防護措施有( )。
    A、防護欄桿
    B、擋腳板
    C、封掛立網
    D、立面采取封閉措施
    E、平面采取封閉措施



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCD

    解析:本題考查的是臨邊作業安全防護基本規定。臨邊外側靠近街道時,除設防護欄桿、擋腳板、封掛立網外,立面還應采取可靠的封閉措施,防止施工中落物傷人。故A、B、C、D正確。



    市政

    1、題干:施工組織設計應由(  )主持編制。
    A、項目負責人
    B、項目技術負責人
    C、企業負責人
    D、企業技術負責人



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:本題主要考查的是施工組織設計基本規定。施工組織設計應由項目負責人主持編制。



    2、題干:關于施工方案主要內容的說法,正確的有(  )。
    A、施工方法(工藝)一經確定,機具設備和材料的選擇就只能以滿足它的要求為基本依據
    B、施工機械選擇得好與壞,很大程度上決定了施工方法的優劣
    C、施工組織是研究施工項目施工過程中各種資源合理組織的科學
    D、施工順序安排得好,可以加快施工進度
    E、技術組織是保證選擇的施工技術方案實施的措施,包括人員安排措施



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCD

    解析:本題主要考查的是施工技術方案主要內容。(一)施工方法施工方法(工藝)是施工技術方案的核心內容,具有決定性作用 。施工方法( 工藝)一經確定,機具設備和材料的選擇就只能以滿足它的要求為基本依據,施工組織也是在這個基礎上進行。(二)施工機械正確擬定施工方法和選擇施工機械是合理組織施工的關鍵 二者有相互緊密的關系 。施工方法在技術上必須滿足保證施工質量、 提高勞動生產率、加快施工進度及充分利用機械的要求,做到技術上先進、經濟上合理;而正確地選擇施工機械能使施工方法更為先進、合理、經濟 。因此施工機械選擇的好與壞,很大程度上決定了施工方法的優劣 。( 三 ) 施工組織施工組織是研究施工項 目施工過程中各種資源合理組織的科學 。施工項目是通過施工活動完成的 。進行這種活動,需要有大量的各種各樣的建筑材料、施工機械、機具和具有一定生產經驗和勞動技能的勞動者,如特殊工種,并且要把這些資源按照施工技術規律與組織規律,以及設計文件的要求,在空間上按照一定的位置,在時間上按照先后順序,在數量上按照不同的比例,將它們合理地組織起來,讓勞動者在統一的指揮下行動 , 由不同的勞動者運用不同的機具以不同的方式對不同的建筑材料進行加工 。(四)施工順序施工順序安排是編制施工方案的重要內容之一 ,施工順序安排得好,可以加快施工進度 , 減少人工和機械的停歇時間, 并能充分利用工作面,避免施工干擾,達到均衡、連續施工的目的 ,實現科學組織施工,做到不增加資源、加快工期 、 降低施工成本 。(五) 現場平面布置科學的布置現場可以減少材料二次搬運和頻繁移動施工機械產生的現場搬運費用,從而節省開支 。(六)技術組織措施技術組織措施是保證選擇的施工技術方案實施的措施,它包括加快施工進度,保證工程質量和施工安全,降低施工成本的各種技術措施(如采用新材料 、 新工藝、先進技術,建立安全質量保證體系及責任制,編寫工序作業指導書,實行標準化作業 ,采用網絡技術編制施工進度計劃等 ) 。



    3、題干:正確地選擇施工方法是確定施工方案的關鍵,應從若干可行的施工方法中選擇(  )的施工方法。
    A、最可行
    B、最經濟
    C、最安全
    D、最簡易
    E、最可靠



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:AB

    解析:本題主要考查的是施工技術方案的確定。正確的選擇施工方法是確定施工方案的關鍵,我們的任務就是從若于可行的施工方法中選擇最可行、最經濟的施工方法。答案選AB。



    機電

    1、題干:按照我國《招標投標法》的規定,自發出招標文件至投標截止時間不應少于( )。
    A、5天
    B、10天
    C、15天
    D、20天



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:招投標管理自招標文件開始發出之日起至投標人提交投標文件截止之日止,最短不得少于20日。



    2、題干:招標人在招標文件中要求投標人提交投標保證金的,投標保證金不得超過招標項目估算價的(  )。
    A、1%
    B、2%
    C、3%
    D、5%



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:機電工程招標投標管理要求招標人在招標文件中要求投標人提交投標保證金的,投標保證金不得超過招標項目估算價的2%。



    3、題干:投標文件一般不包括(  )。
    A、投標函
    B、投標報價
    C、施工組織設計
    D、施工方案



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:投標文件投標文件一般包括:投標函、投標報價、施工組織設計、商務和技術偏差表,對工期、質量,安全、環境保護的要求及對投標文件加蓋印章和密封的要求。



    水利水電

    1、題干:竣工驗收時,向驗收委員會提交歷次質量缺陷的備案表由( )組織填寫。
    A、質量監督機構
    B、項目法人
    C、監理單位
    D、施工單位



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:C

    解析:本題考查的是質量缺陷的處理。
    質量缺陷備案表由監理單位組織填寫,內容應真實、全面、完整。
    各工程參建單位代表應在質量缺陷備案表上簽字,若有不同意見應明確記載。質量缺陷備案表應及時報工程質量監督機構備案。質量缺陷備案資料按竣工驗收的標準制備。工程竣工驗收時,項目法人應向竣工驗收委員會匯報并提交歷次質量缺陷備案資料。




    某水利樞紐工程項目包括大壩、水電站等建筑物。在水電站廠房工程施工期間發生如下事件:
    事件1:施工單位提交的施工安全技術措施部分內容如下:
    (1)爆破作業,必須統一指揮,統一信號,劃定安全警戒區,并明確安全警戒人員。在引爆時,無關人員一律退到安全地點隱蔽。爆破后,首先須經安全員進行檢查,確認安全后,其他人員方能進入現場。
    (2)電站廠房上部排架施工時高處作業人員使用升降機垂直上下。<br/>
    (3)為確保施工安全,現場規范使用“三寶”,加強對“四口”的防護。<br/>
    事件2:水電站廠房施工過程中,因模板支撐體系穩定性不足導致現澆混凝土施工過程中澆筑層整體倒塌,造成直接經濟損失50萬元。事故發生后,施工單位及時提交了書面報告,報告包括以下幾個方面內容:<br/>
    (1)工程名稱、建設地點、工期、項目法人、主管部門及負責人電話;<br/>
    (2)事故發生的時間、地點、工程部位以及相應的參建單位名稱;<br/>
    (3)事故發生的經過和直接經濟損失;<br/>
    (4)事故報告單位、負責人以及聯系方式。<br/>
    事故發生后,項目法人組織聯合調查組進行了事故調查。<br/>
    2、題干:1.指出并改正爆破作業安全措施中的不妥之處。
    2.為確保升降設備安全平穩運行,升降機必須配備的安全裝置有哪些?
    3.施工安全技術措施中的“三寶”和“四口”指什么?
    4.根據《水利工程質量事故處理暫行規定》,確定事件2的事故等級;補充完善質量事故報告的內容,指出事故調查的不妥之處,說明正確的做法。



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.“在引爆時,無關人員……”不妥;“經安全員進行檢查…”不妥。不可在引爆時,才要求無關人員退到安全地點,應當在裝藥、連線開始前,無關人員均必須退到安全地點;爆破后,不應由安全員檢查,應當由爆破人員檢查,確認安全。
    2.升降機必須配有靈敏、可靠的控制(或制動)器(或裝置)、限位器(或裝置)等安全裝置。
    3.“三寶”指安全帽、安全帶、安全網;“四口”指通道口、預留洞口、樓梯口、電梯井口。安全帽、安全帶、安全網是最基本的而且常用的安全工具,要做到符合檢驗標準,定期檢驗;通道口、預留洞口、樓梯口、電梯井口是在施工或者正常行為中,基本的出入或逃生出口。
    4.(1)較大質量事故。(2)補充:事故發生原因初步分析;事故發生后采取的措施及事故控制情況。(3)“項目法人組織……”不妥,應為“項目(或工程、或上級)主管部門組織……”。由于事件2是混凝土發生質量事故,導致50萬的直接經濟損失,故分類為較大質量事故。事故發生后,項目法人必須將事故的簡要情況向項目主管部門報告。項目主管部門接事故報告后,按照管理權限向上級水行政主管部門報告。有關事故報告應包括:(1)工程名稱、建設地點、工期、項目法人、主管部門及負責人電話;(2)事故發生的時間、地點、工程部位以及相應的參建單位名稱;(3)事故發生的簡要經過、傷亡人數和直接經濟損失;(4)事故發生原因初步分析;(5)事故發生后采取的措施及事故控制情況;(6)事故報告單位、負責人以及聯系方式。
    本題考查質量事故的分類,注意區分其與安全與質量事故,直接經濟損失是質量事故的必要條件。



    背景資料:
    某行洪區退水閘為大(1)工程,批復概算約3億元,某招標代理機構組織了此次招標工作。事件一:招標文件有關投標保證金的條款如下:
    條款1:投標保證金可以銀行保函方式提交,以現金或支票方式提交的,必須從其基本賬戶轉出;
    條款2:投標保證金應在開標前3天向招標人提交;
    條款3:聯合體投標的,投標保證金必須由牽頭人提交;
    條款4:投標保證金有效期從遞交投標文件開始,延續到投標有效期滿后30天止;
    條款5:簽訂合同5個工作日內,招標人向未中標的投標人退還投標保證金和利息,中標人的投標保證金和利息在扣除招標代理費后退還;

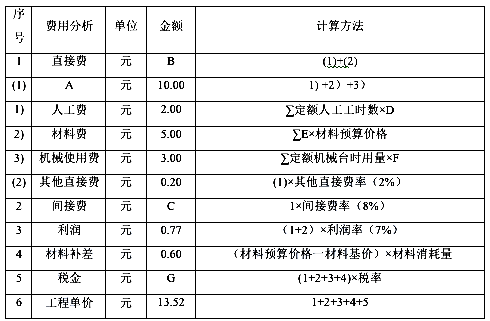

    事件二:招標文件完善后進行發售,在規定時間內,投標人遞交了投標文件。其中,投標人甲在投標文件中提出將棄渣場清理項目進行分包,并承諾嚴格管理分包單位,不允許分包單位再次分包,且分包單位項目管理機構人員均由本單位人員擔任。經過評標、定標,該投標人中標,與發包人簽訂了總承包合同,并與分包單位簽訂了棄渣場清理項目分包合同,約定單價13.52元/m3,相應的單價分析表如下。
     事件三:招標階段,初設批復的管理設施無法確定準確價格,發包人以暫列金額600萬方式在工程量清單中明標列出,并說明若總承包單位未中標,該部分適合分包管理。合同實施期間,發包人對管理設施公開招標,總承包單位參與投標,但未中標,隨后發包人與中標人就管理設施簽訂合同。
    事件四:合同支付條款中,工程質量保證金的相關規定如下:
    條款1:工程質量保修期間,以現金、支票、匯票方式預留工程質量保證金的,預留總額為工程價款結算總額的5%,以銀行保函方式預留工程質量保證金的,預留總額為工程價款結算總額的3%。
    條款2:工程質量保修期限內,由于承包人原因造成的缺陷,處理費用超過工程質量保證金數額的,發包人還可以索賠;
    條款3:工程質量保修期滿時,發包人將在30個工作日內核實后將剩余工程質量保證金及利息退回給承包人。
    3、題干:【問題】
    1.指出并改正事件中不合理的投標保證金條款;
    2.指出棄渣場清理單價分析表中A、B、C、D、E、F、G分別代表的含義或數值。
    3.指出事件三中發包人做法的不妥之處,并說明理由。
    4.根據《建設工程質量保證金管理辦法》(建質【2017】138號)和《水利水電工程標準施工招標文件》(2009版 ), 事件四中質量保證金條款中不合理的條款有哪些?說明理由。



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.條款2投標保證金應在開標前3天向招標人提交不合理。
    改正:投標保證金同投標文件同時提交,在投標截止前提交;
    條款4投標保證金有效期從遞交投標文件開始,延續到投標有效期滿后30天止不合理。
    改正:投標保證金有效期從投標截止時間開始計算,其有效期與投標有效期一致;
    條款5簽訂合同5個工作日內,招標人向未中標的投標人退還投標保證金和利息,中標人的投標保證金和利息在扣除招標代理費后退還不合理。
    改正:應該是簽訂合同后5日內招標人向未中標人和中標人退還投標保證全及同期銀行存款利息。
    2.A代表基本直接費;B代表10.20;C代表0.82;D代表人工預算單價;E代表定額材料用量;F代表機械臺時費;G代表1.24。
    3.不妥之處一:初步設計無法確定準確價格,發包人以暫列金額方式在工程量清單中列出不妥;
    理由:初步設計無法確定準確價格,發包人應以暫估價方式在工程量清單中列出。
    不妥之處二:總承包單位參與投標,但未中標,發包人與中標人就管理設備確定合同。
    理由:分包管理,應該是總承包單位與中標人簽訂合同。
    4.條款1預留總額為工程價款結算總額的5%不合理。
    理由:工程質量保證金的預留比例上限不得高于工程價款結算總額的3%;
    條款3工程質量保修期滿時,發包人將在30個工作日內核實后將剩余工程質量保證金及利息退回給承包人不合理。
    理由:在工程質量保修期滿時,發包人將在30個工作日內核實后將剩余質量保證金支付給承包人。


    公路

    1、題干:不是專項施工方案主要內容的是(  )。
    A、勞動力計劃
    B、安全保證措施
    C、計算書
    D、施工報告



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:此題考查實施與控制。
    專項施工方案應包括:工程概況、編制依據、施工計劃、施工工藝技術、施工安全保證措施、勞動力計劃、計算書及圖紙。因此應選擇D。



    2、題干:應急預案體系由(  )組成。
    A、緊急應急預案
    B、現場處置方案
    C、分項應急預案
    D、專項應急預案
    E、綜合應急預案



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:BDE

    解析:此題考查應急預案體系。
    應急預案體系由綜合應急預案、專項應急預案和現場處置方案組成。



    背景資料
    某華北地區二級公路第四施工段地處山區,主要工程為路塹石方爆破開挖和一座高橋墩中橋施工。該標段實施過程中,發生如下事件:
    事件1:石方路塹爆破時,正值雷雨季節,地面潮濕,由經過專業培訓并獲得鉆孔操作合格證的人員作業,炮眼垂直布置,為保證安全,雷管采用電力起爆方式。
    事件2:在K22+100~K23+000路段擬采用大型綜合爆破進行石方路基施工。項目部編制了爆破設計書,并提交監理工程師審批后,成立了現場指揮機構并組織人員實施,在危險邊界設置了明顯標志,撤離了警戒區內人員,牲畜,并在警戒區四周安排警戒人員,最后成功完成了大型綜合爆破。
    事件3:橋墩高度平均為20m,張拉蓋梁預應力鋼絞線時,操作平臺臨邊外側下方是交通通道,施工人員設置了防護欄桿,人員隨運載鋼筋的物料提升機上下。
    3、題干:問題
    1.指出事件1中的錯誤之處并改正。
    2.事件2中,項目部在K22+100~K23+000段施工時,是否符合爆破安全規程的相關要求?說明理由。
    3.對高處作業的操作平臺的高度和水平橫擋的間距的要求是什么?
    4.操作平臺臨邊外側下方是交通要道時,敞口立面必須如何處理才能滿足高處安全作業相關要求?人員隨運載鋼筋的物料提升機上下是否符合高處作業的規定?說明理由。



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.(1)“由經過專業培訓并獲得鉆孔操作合格證的人員作業”錯誤,應改為:由經過專門培訓,并取得爆破操作合格證的專業人員進行作業。
    (2)“炮眼垂直布置,為保證安全,雷管采用電力起爆方式”錯誤,應改為:雷雨季節,炮眼應盡量水平布置,雷管應采用非電起爆法。
    2. 事件2不符合爆破安全操作規程的相關要求。因為石方爆破,必須征得當地縣(市)以上公安部門同意后由專門成立的現場指揮機構組織人員實施,必須接受當地公安部門的監管。
    3.防護欄桿的高度不應低于1.2m,水平橫擋的間距不大于0.35m。
    4.敞口立面必須設置安全立網作全封閉處理,并設置限高、限寬、限速的安全標示牌和防撞設施。人員隨運載鋼筋的物料提升機上下不符合高處作業規定,因為高處必須設置供作業人員上下的安全通道和扶梯。
    此題主要考查安全施工,設計爆破施工的工程首先要征得當地縣(市)以上公安部門同意后才能實施,在人員控制方面要做到,需經過專門培訓,并取得爆破操作合格證的專業人員進行作業。防護欄桿、安全網等安全措施的設置要符合要求。


       一級建造師培訓、二級建造師培訓,BIM,監理工程師培訓造價工程師培訓造價實操安全工程師培訓等建筑業證書考試培訓等,必選我們龍本教育魯班培訓,全國連鎖,無論你到哪里都能找到我們,熱烈歡迎您的光臨!魯班培訓河南地區官網:http://www.willcmcc.com/


    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    天天躁日日躁aaaaxxxx,狠狠色噜噜狠狠狠狠888奇米,青草电影青草免费视频,国产大陆精品另类xxxx
    • <ul id="suuso"></ul><s id="suuso"></s>
      <sup id="suuso"></sup>
      • 主站蜘蛛池模板: 狠狠躁夜夜躁人人爽超碰97香蕉| 一个人看日本www| 黄色网站小视频| 最新国产精品亚洲| 国产浮力第一页草草影院 | 亚洲一级毛片免费看| 真实男女xx00动态图视频| 欧美成人中文字幕dvd| 国产美女免费网站| 亚洲小视频在线播放| **网站欧美大片在线观看| 欧美三级日韩三级| 国产福利一区二区| 久久青草免费91观看| 高清不卡毛片免费观看| 免费看的黄网站| 未满十八18禁止免费无码网站| 国产无遮挡又黄又爽在线视频| 久久综合综合久久综合| 麻花传MD034苏蜜清歌| 日本亚洲色大成网站www久久| 国产一区二区三区美女| 中文字幕一区二区三区精彩视频| 精品国产品欧美日产在线| 奇米影视7777狠狠狠狠色| 亚洲综合精品伊人久久| 2018天天操| 日韩电影免费在线观看中文字幕 | 亚洲精品国产电影| 2022国产成人精品视频人| 果冻传媒mv在线| 国产午夜精品一区二区| 亚洲国产精品一区二区九九| 五月天婷婷综合网| 日本中文字幕乱理伦片| 国产成人精品一区二区三区免费| 久久久精品2019免费观看| 精品日本一区二区三区在线观看| 日本暖暖视频在线| 加勒比色综合久久久久久久久| 久久99国产综合色|
