    2014年一級建造師水利水電實務真題(四)

        案例(四)

      背景資料:

      某大(2)型泵站工程施工招標文件根據《水利水電工程標準施工招標文件》(2009年版)編制。專用合同條款規定:鋼筋由發包人供應,投標人按到工地價3800元/噸計算預算價格,稅前扣除;管理所房屋列為暫估價項目,金額600萬元。某投標人編制的投標文件部分內容如下:

      1.已標價工程量清單中,鋼筋制作與安裝單價分析如表4所示:

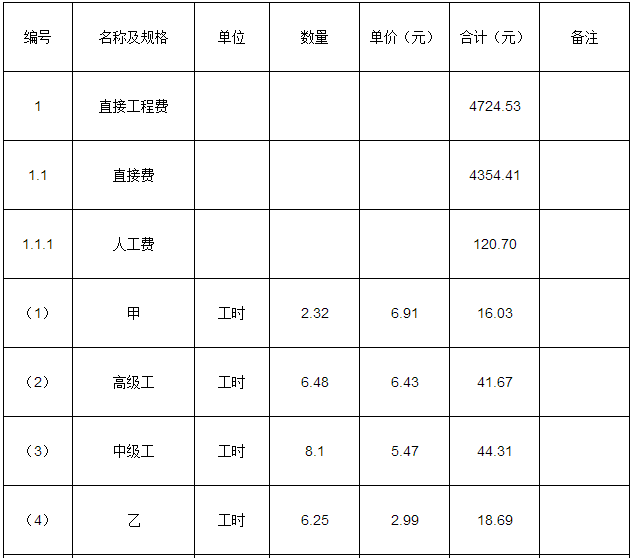

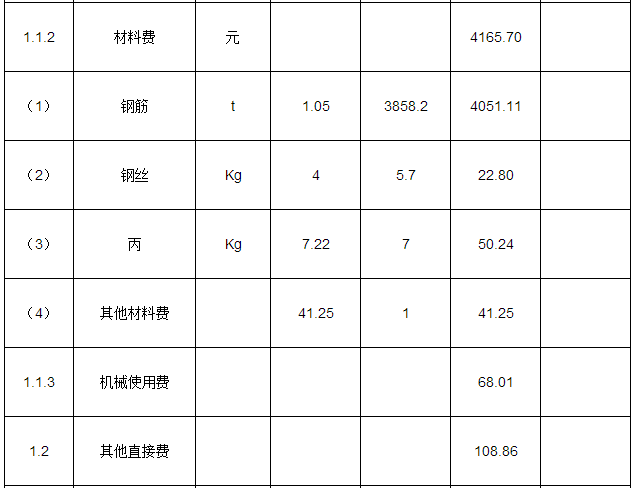

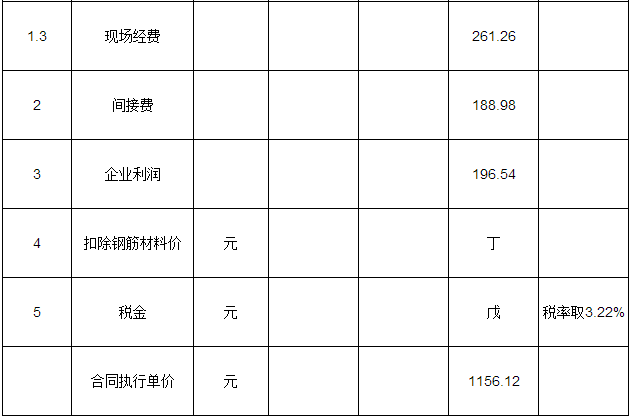

      表四 鋼筋制作與安裝單價分析表 單位:1t

      2.混凝土工程施工方案中,混凝土施工工藝流程見圖4:

      3.資格審查資料包括“近3年財務狀況表”、“近5年完成的類似項目情況表”等相關表格及其證明材料復印件。

      問題:

      1.將“管理所房屋”列為暫估價項目需符合哪些條件?

      2.根據“鋼筋制作與安裝單價分析表”回答下列問題:

      (1)指出甲、乙、丙分別代表的名稱;

      (2)計算扣除鋼筋材料價(丙)和稅金(戊)(計算結果保留兩位小數);

      (3)分別說明鋼筋的數量取為“1.05”、單價取為“3858.2”的理由。

      3.除名稱、價格和扣除方式外,專用合同條款中關于發包人供應鋼筋還需明確哪些內容?

      4.指出“混凝土施工工藝流程圖”中A、B、C、D、E分別代表的工序名稱。

      5.資格審查資料中“近3年財務狀況表”和“近5年完成的類似項目情況表”分別應附哪些證明材料?

      參考答案:

      1. P207:已經確定必然發生但暫時不能確定其金額。

      2.P315:

      (1)工長,初級工,焊條。

      (2)3990.00,36.07。備注:直接工程費+間接費+利潤=5110.05,假定扣除鋼筋材料價為x,則有(5110.05-x)(1+3.22%)=1156.12,由此可得x=3990.00

      (3)損耗系數,鋼筋投標單價。

      3.規格,數量,交貨方式,交貨地點和計劃交貨日期等。

      4. 鋼筋加工,模板制作,砼制備,砼運輸,砼養護。

      5. P178:經會計師事務所或審計機構審計的財務會計報表,包括資產負債表、現金流量表、利潤表和財務情況說明書的復印件;中標通知書和(或)合同協議書、工程接收證書(工程竣工驗收證書)、合同工程完工證書的復印件。

        案例(五)

      背景資料:

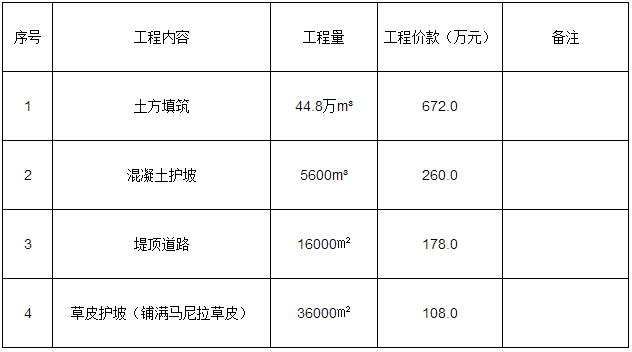

      某堤防除險加固工程,堤防級別為1級。該工程為地方項目,項目法人由某省某市水行政主管部門組建,質量監督機構為該市水利工程質量監督站。該項目中一段堤防工程為一新建施工合同段,全長2.0km,為黏性土料均質堤,由某施工單位承建。該合同簽約合同價為1460萬元,主要工程內容、工程量及工程價款如表5-1所示。

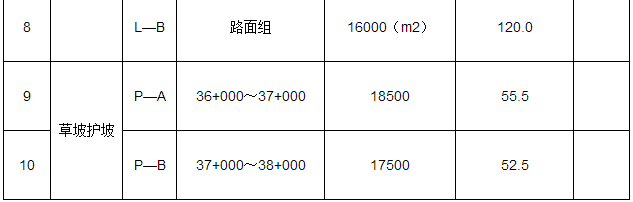

      表5-1 主要工程內容、工程量及工程價款

      施工過程中發生如下事件:

      事件一:施工單位根據現場具體情況,將土方填筑、混凝土護坡、堤頂道路、草皮護坡工程施工分別劃分為4個、2個、2個、2個作業組,具體情況如表5-2所示。

      表5-2 堤防合同段作業劃分

      主體工程開工前,項目法人組織監理、設計、施工等單位對本合同段工程進行了項目劃分。分部工程項目劃分時,要求同種類分部工程的工程量差值不超過50%,不同種類分部工程的投資差額不超過1倍。

      事件二:因現有水利水電工程單元工程質量評定標準中無草皮護坡質量標準,施工單位在開工前組織編制了草坡護坡工程質量標準,由本工程質量監督機構批準后實施。

      事件三:工程開工后,施工單位按規范規定對土質堤基進行了清理。

      事件四:土方填筑開工前,對料場圖樣進行了擊實試驗,得出土料最大干密度為1.60g/cm3,設計壓實度為95%。某土方填筑單元工程的土方填筑碾壓工序干密度檢測結果如表5-3所示,表中不合格點分布不集中;該工序一般項目檢測點合格率為92%,且不合格點不集中;各項報驗資料均符合要求。

      事件五:施工至2013年5月底,本合同段范圍內容的工程項目已全部完成,所包括的分部工程已通過了驗收,設計要求的變形觀測點已測得初始值并在施工期進行了觀測,施工中未發生質量缺陷。據此,施工單位向項目法人申請合同工程完工驗收。

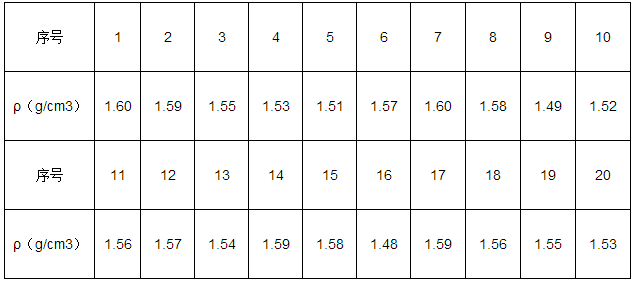

      表5-3 某土方填筑單元工程碾壓工序干密度監測記錄

        問題:

      1.根據背景資料,請指出本合同段單位工程、分部工程項目劃分的具體結果,并簡要說明堤防工程中的單位工程、分部工程項目劃分原則。

      2.根據《水利水電工程單元工程施工質量評定表填表說明與示例(試行)》(辦建管[2002]182號文),指出并改正事件二的不妥之處。

      3.根據《堤防工程施工規范》(SL260-98),說明事件三堤防清基的主要技術要求。

      4.根據《水利水電工程單元工程施工質量驗收評定標準-堤防工程》(SL634—2012),評定事件四中碾壓工序的質量等級并說明理由。

      5.根據《水利水電建設工程驗收規程》(SL223—2008),除事件五所述內容外,合同工程完工驗收還應具備哪些條件?

      參考答案:

      1、P255:單位工程劃分為1個,分部工程劃分為9個,其中道路為1個;單位工程按招標標段或工程結構劃分,分部工程按長度或功能劃分。

      2、P257:施工單位組織不妥,由項目法人組織監理、設計及施工單位按水利部有關規定進行編制和報批;P265:市質監站批準不妥,須經省級以上水利工程行政主管部門或其委托的水利工程質量監督機構批準。

      3、P114:堤基表層不合格土、雜物必須清除;堤基范圍內的淤泥、腐殖土、不合格土及雜草、樹根等清理干凈;分層回填處理坑洞、井穴等。

      4、P264:優良;壓實度1.6*95%=1.52g/cm3,其中有3個點不合格(1.49、1.48、1.51)合格率=85.0%;同時不合格試樣全部不低于設計壓實度值96%(1.52*96%=1.46g/cm3)的要求;一般項目合格率為92%≥90%。

      5. P282:合同項目已按合同約定完成;單位工程驗收;工程質量缺陷已按要求處理;工程完工結算已完成;施工現場已經進行清理;檔案資料已按要求整理完畢。
    ?
