• <ul id="suuso"></ul><s id="suuso"></s>
    <sup id="suuso"></sup>
  • 魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    2014年一級建造師水利水電實務真題(三)

        案例(二)

      背景資料:

      某水利樞紐工程由大壩、電站、泄洪洞(底孔)和溢流表孔等建筑物組成。為滿足度汛要求,工程施工采取兩期導流,一期工程施工泄洪底孔壩段(A)和溢流表孔壩段(B)。某承包人承擔了該項(一期工程)施工任務,并依據《水利水電工程標準施工招標文件》(2009年版)與發包人簽訂了施工合同。

      合同約定:(1)簽約合同價為4500萬元,工期24個月,2011年9月1日開工,2011年12月1日截流。

      (2)開通前,發包人按約定簽約合同10%向承包人支付工程預付款,工程預付款的扣回與還請按計算,其中F1=20%,F2=90%。

      (3)從第一個月起,按工程進度款5%的比例扣留工程質量保證金。

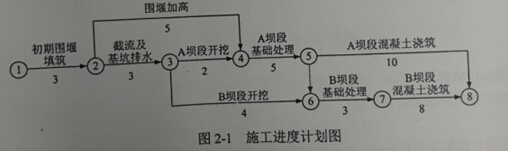

      由承包人編制,并經監理人批準的施工進度計劃如圖2-1所示(單位:月,每月按30天計):

      本工程在施工過程中發生以下事件:

      事件一:由于發包人未按時提供施工場地,造成了開工時間推遲,導致“初期圍堰填筑”的延誤,經測算“初期圍堰填筑”要延至2012年1月30日才能完成。承包人據此向監理人遞交了索賠一項通知書,后經雙方協商達成如下事項:(1)截流時間推遲到2012年2月1日;(2)“圍堰加高”須在2012年5月30日(含5月30日)前完成;(3)完工日期不變,調整進度計劃;(4)發包人依據工期—費用表(如表2所示),重新編制新的施工進度計劃,并提交了趕工措施和增加的費用,上報監理人并批準。

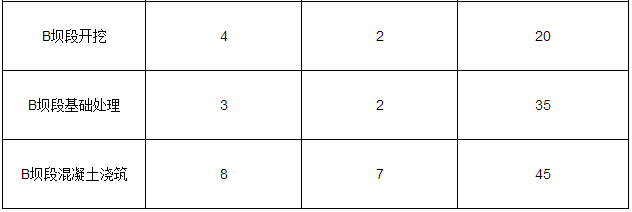

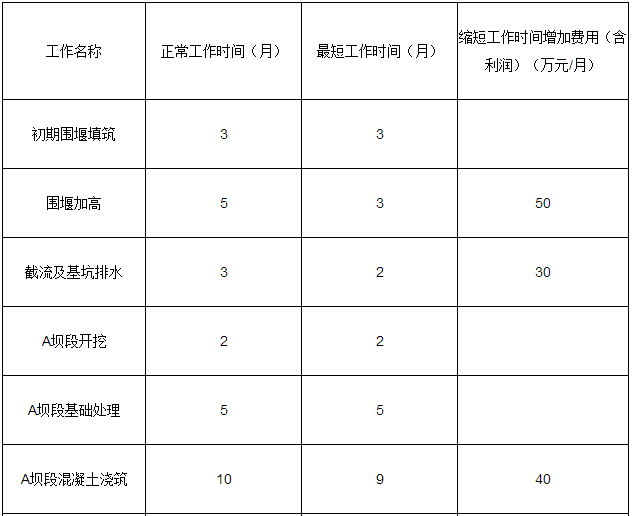

      表2 工期—費用表

      事件二:截至2012年2月底,累計完成合同金額為200萬元;監理人確認的2012年3月份已完成工程量清單中“截流及基坑排水”的金額為245萬元,“圍堰加高”的金額為135萬元,均含趕工增加費用。

      事件三:結合現場及資源情況,承包人對新的施工進度計劃進行了局部調整,A壩段采用搭接施工,其單代號搭接網絡如圖2-2所示:

      問題:

      1.根據原網絡進度計劃,分別指出“初期圍堰填筑”和“圍堰加高”的最早完成日期。

      2.根據事件一,按增加費用最少原則,應如何調整施工進度計劃?計算施工所增加的總費用。

      3.根據事件一,繪制從2012年2月1日起的新施工進度計劃(采用雙代號網絡圖表示),指出“A壩段開挖”的最早開始日期。

      4.計算承包人2012年3月份進度付款申請單中有關款項的金額。

      5.根據事件三,分別指出“A壩段基礎處理”和“A壩段混凝土澆筑”的最早開始日期。

      參考答案:

      1. 2011.12.1;2012.5.1。

      2. 圍堰加高、截流及基坑排水、B壩段基礎處理各壓縮1個月;115萬元。

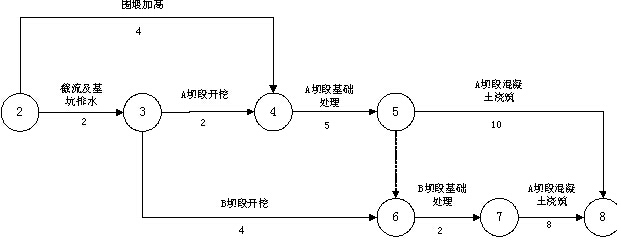

      3.

      ;2012.4.1。

      4.P209:截止到2012年3月份, 累計完成合同金額為580萬元,小于簽約合同20%,因此預付款扣回值為0萬元,工程質量保證金為19萬元,應支付361萬元。

      5. 2012.6.11;2012.10.11。注意FTS(Finish To Start),STS(Start To Start)。

        案例(三)

      背景資料:

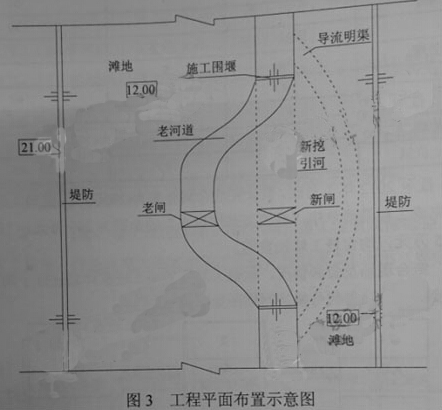

      某水閘除險加固工程主要工程內容包括:加固老閘,擴建新閘,開挖引河等。新閘設計流量1100m³/s。工程平面布置示意圖如圖3所示。

      施工合同約定工程施工總工期為3年。工程所在地主汛期為6~9月份,擴建新閘、加固老閘安排在非汛期施工,相應施工期設計洪水水位為10.0,該工程施工中發生了如下事件:

      事件一:施工單位根據本工程具體條件和總體進度計劃安排,提出的施工導流方案如圖3所示。工程附近無現有河道可供施工導流,施工單位采用的導流方案為一次攔斷河床(全段)圍堰法施工,具體施工組織方案是在一個非汛期施工完成擴建新閘和加固老閘,在新閘和老閘上、下游填筑施工圍堰,期間利用新挖導流明渠導流。監理單位審核后,認為開挖導流明渠工程量較大,應結合現場條件和總體工期安排,優化施工導流方案和施工組織方案。

      事件二:施工單位優化施工導流方案和施工組織方案報監理單位審批,并開展施工導流工程設計,其中施工圍堰采用均質土圍堰,圍堰工程級別為4級,波浪高度為0.8m。

      事件三:施工單位在圍堰施工完畢后,立即進行基坑初期排水,基坑初期水深為6.0m。開始排水的當天下午,基坑水位下降了2.0m,此時圍堰頂部在基坑側局部出現縱向裂縫,邊坡出現坍塌現象。施工單位及時采取措施進行處理,處理完成并經監理單位同意后繼續進行后續工作。

      事件四:新閘閘室地基采用沉井基礎,施工單位經項目法人同意選擇符合資質條件符合的某專業基礎處理公司進行施工,并要求該公司選派符合要求的注冊建造師擔任項目負責人。

      問題:

      1.根據事件一,提出適宜的施工導流方案及相應的施工組織方案。

      2.根據《水利水電工程施工組織設計規范》(SL303—2004),計算事件二中施工圍堰的設計頂高程;該圍堰的邊坡穩定安全系數最小應為多少?

      3.根據事件三,施工單位計算確定基坑初期排水設施時,應考慮的主要因素有哪些?

      4.根據事件三,基坑圍堰出現險情后,施工單位應采取哪些技術措施?

      5.根據《注冊建造師執業工程規模標準》,分析事件四中沉井工程的注冊建造師執業工程規模標準以及該項目負責人應具有的注冊建造師級別。

      參考答案:

      1.P49:應采用分期圍堰導流,新建引河和河道互為導流,取消明渠導流方案;施工組織方案:先進行新建引河、新建閘施工,利用老河道導流;完工后在老河道上下游進行圍堰截流,利用新河道導流,進行老閘加固;完工后拆除圍堰擴建新閘和開挖引河時用老閘進行導流,加固老閘時用新閘進行導流。

      2.P421:10+0.8+0.5=11.3m;1.05。

      3.布置形式、排水量、水泵選擇。

      4. 減緩邊坡坡度、設置邊坡護面、減小降水速度等。

      5.大型;一級建造師。
    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    天天躁日日躁aaaaxxxx,狠狠色噜噜狠狠狠狠888奇米,青草电影青草免费视频,国产大陆精品另类xxxx
    • <ul id="suuso"></ul><s id="suuso"></s>
      <sup id="suuso"></sup>
      • 主站蜘蛛池模板: 香蕉免费在线视频| 一级毛片**免费看试看20分钟 | 亚洲一级黄色大片| 永久在线观看www免费视频| 青青青手机视频在线观看| 最近最新中文字幕完整版免费高清| 引诱亲女乱小说录目伦| 国产97人人超碰caoprom| 中文字幕成人乱码在线电影| 阿v天堂2020| 日本videos18高清hd下| 国产一区二区三区精品视频| 中文字幕无码毛片免费看 | 激情五月激情综合| 国产高清成人mv在线观看| 亚洲欧洲自拍拍偷综合| 香蕉伊思人在线精品| 欧美6699在线视频免费| 国产成人性色视频| 久久久久久亚洲av成人无码国产| 色狠狠一区二区三区香蕉蜜桃| 无码av岛国片在线播放| 公用玩物(np双xing总受)by单唯安| yy6080亚洲一级理论| 激情偷乱在线观看视频播放| 国产美女精品人人做人人爽| 亚洲伊人色一综合网| 91香蕉污视频| 无码精品国产一区二区三区免费| 另类视频在线观看| a级特黄毛片免费观看| 美女无遮挡拍拍拍免费视频| 少妇精品久久久一区二区三区| 人妻少妇无码精品视频区| 69老湿机体验区手机| 最近高清中文在线字幕在线观看| 国产午夜无码视频免费网站| 中文亚洲av片不卡在线观看| 爽爽影院在线免费观看| 国产精品v片在线观看不卡| 久久久久久久性|
