• <ul id="suuso"></ul><s id="suuso"></s>
    <sup id="suuso"></sup>
  • 魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    2018年一級建造師《建筑》真題及答案

    一、單項選擇題
    1.住宅建筑室內疏散樓梯的最小凈寬度為( )。
    A.1.0m
    B.1.1m
    C.1.2m
    D.1.3m
    【答案】B

    2.直接接觸土體澆筑的普通鋼筋混凝土構件,其混凝上保護層厚度不應小于(?。?。
    A.50mm
    B.60mm
    C.70mn
    D.80mm
    【答案】C

    3.裝飾施工中,需在承重結構上開洞鑿孔,應經相關單位書面許可,其單位是(?。?br /> A.原建設單位
    B.原設計單位
    C.原監理單位
    D.原施工單位
    【答案】B

    4.關于粉煤灰水泥主要特征的說法,正確的是(?。?br /> A.水化熱較小
    B.抗凍性好
    C.干縮性較大
    D.早期強度高
    【答案】A

    5.HRB400E鋼筋應滿足最大力下總伸長率不小于(?。?。
    A.6%
    B.7%
    C.8%
    D.9%
    【答案】D

    6.用于承重的雙排孔輕集料混凝土砌塊砌體的孔洞率不應大于(?。?br /> A.25%
    B.30%
    C.35%
    D.40%
    【答案】C

    7.木材的變形在各個方向不同,下列表述中正確的是(?。?。
    A.順紋方向最小,徑向較大,弦向最大
    B.順紋方向最小,弦向較大,徑向最大
    C.徑向最小,順紋方向較大,弦向最大
    D.徑向最小,弦向較大,順紋方向最大
    【答案】A

    8.為設計提供依據的試驗樁檢測,主要確定( )。
    A.單樁承載力
    B.樁身混凝土強度
    C.樁身完整性
    D.單樁極限承載力
    【答案】D

    9.關于大體積混凝土澆筑的說法,正確的是(?。?。
    A.宜沿短邊方向進行
    B.可多點同時澆筑
    C.宜從高處開始
    D.應采用平板振搗器振搗
    【答案】B

    案例(一)
    背景資料
      某高校圖書館工程,地下二層,地上五層,建筑面積約35000平方米,現澆鋼筋混凝土框架結構,部分屋面為正向抽空四角錐網架結構。施工單位與建設單位簽訂了施工總承包合同,合同工期為21個月。

    在工程開工前,施工單位按照收集依據、劃分施工過程(段)計算勞動量、優化并繪制正式進度計劃圖等步驟編制了施工進度計劃,并通過了總監理工程師的審查與確認,項目部在開工后進行了進度檢查,發現施工進度拖延,其部分檢查結果如圖2所示。
      項目部為優化工期,通過改進裝飾裝修施工工藝,使其作業時間縮短為4個月,據此調整的進度計劃通過了總監理工程師的確認。
      項目部計劃采用高空散裝法施工屋面網架,監理工程師審查時認為高空散裝法施工高空作業多、安全隱患大,建議修改為采用分條安裝法施工。
      管道安裝按照計劃進度完成后,因甲供電纜電線未按計劃進場,導致電纜電線安裝工程最早開始時間推遲了1個月,施工單位按規定提出索賠工期1個月。

    問題:
    1.單位工程進度計劃編制步驟還應包括哪些內容?
    答:
    還應包括的內容:

    確定施工順序;計算工程量;計算勞動量或機械臺班需用量;

    確定持續時間;繪制可行的施工進度計劃圖。

    參見書本1A422021 施工進度計劃編制P223

    2.圖2中,工程總工期是多少?管道安裝的總時差和自由時差分別是多少?除工期優化外,進度網絡計劃的優化目標還有哪些?

    答:
    (1)工程總工期:22個月理由:計劃工期23個月,項目部為優化工期通過改進裝飾裝修施工工藝使其作業時間縮短為4個月并通過總監理工程師的確認,因此為22個月、2個月,自由時差是:0個月。

    (3)除工期優化外進度網絡計劃的優化目標還有資源優化、費用優化。

    參見1A422012 P218

    3.監理工程師的建議是否合理?網架安裝方法還有哪些?網架高空散裝法施工的特點還有哪些?

    答:
    (1)監理工程師建議是合理的,理由:本題中寫明“部分屋面為正向抽空四角錐網架結構,分條安裝法施工適用于分割后剛度和受力狀況改變較小的網架,如正向抽空四角錐網架等。

    (2)網架安裝方法還有:滑移法、整體吊裝法、整體提升法、整體頂升法。

    (3)網架高空散裝法施工的特點還有:A、腳手架用量大;B、工期較長;C、需占建筑物場內用地;E、技術上有一定難度

    4.施工單位提出的工期索賠是否成立?并說明理由。

    答:
    索賠不成立,甲供電纜電線未按計劃進場,屬于甲方原因,但是電線電纜安裝工作總時差4個月,自由時差4個月,電線電纜安裝工程最早開始時間推遲1個月,不影響緊后工作最早開始時間,不影響總工期,所以索賠不成立

    案例(二)
    背景資料
    某新建高層住宅工程,建筑面積16000地下一層,地上十二層,二層以下為現澆鋼筋混凝土結構,二層以上為裝配式混凝土結構,預制墻板鋼筋釆用套筒灌漿連接施工工藝。
    施工總承包合同簽訂后,施工單位項目經理遵循項目質量管理程序,按照質量管理PDCA循環工作方法持續改進質量工作。
    監理工程師在檢查土方回填施工時發現:回填土料混有建筑垃圾;土料鋪填厚度大于400mm;采用振動壓實機壓實2遍成活;每天將回填2~3層的環刀法取的土樣統一送檢測單位檢測壓實系數。對此提出整改要求。
    “后澆帶施工專項方案”中確定:模板獨立支設;剔除模板用鋼絲網;因設計無要求,基礎底板后澆帶10d后封閉等。
    監理工程師在檢查第4層外墻板安裝質量時發現:鋼筋套筒連接灌漿滿足規范要求;留置了3組邊長為70.7mm的立方體灌漿料標準養護試件;留置了1組邊長70.7mm的立方體坐漿料標準養護試件;施工單位選取第4層外層板豎縫兩側11mm的部位在現場進行水試驗,對此要求整改。
    問題:

    1.寫出PDCA工作方法內容;其中“A”的工作內容有哪些?

    答:
    PDCA工作方法內容  第一步 分析現狀,找出存在的問題。第二步,找出并分析產生問題的各種影響因素 第三步 找出各種原因中的最關鍵因素。第四步針對主要影響因素,制訂計劃和措施,提出質量改進的活動計劃。第五步執行所制訂的計劃和措施。第六步根據計劃的要求檢查執行的情況。第七步總結經驗,鞏固成績,把效果好的納入各項標準。第八步提出遺留問題,并將其轉入到下一個PDCA循環予以解決。

    A表示總結再優化。對總結檢查的結果進行處理。

    2.指出土方回填施工中的不妥之處?并寫出正確做法。

    3.指出“后澆帶專項方案”中的不妥之處?寫出后澆帶混凝土施工的主要技術措施。

    4.指出第4層外墻板施工中的不妥之處?并寫出正確做法。裝配式混凝土構XX鋼筋套筒連接灌漿質量要求有哪些?

    案例(三)
    背景資料
      某開發商擬建一城市綜合體項目,預計總投資十五億元。發包方式采用施工總承包,施工單位承擔部分墊資,按月度實際完成工作量的75%支付工程款,工程質量為合格,保修金為3%,合同總工期為32個月。
      某總包單位對該開發商社會信譽,償債備付率、利息備付率等償債能力及其他情況進行了盡職調查。中標后,雙方依據《建設工程工程量清單計價規范》GB50500-2013,對工程量清單編制方法等強制性規定進行了確認,對工程造價進行了全面審核。最終確定有關費用如下:分部分項工程費82000.00萬元,措施費20500.00萬元,其他項目費12800.00萬元,暫列金額8200.00元,規費2470.00萬元,稅金3750.00萬元。雙方依據《建設工程施工合同(示范文本)》GF-2017-0201簽訂了工程施工總承包合同。
      項目部對基坑圍護提出了三個方案:A方案成本為8750.00萬元,功能系數為0.3;B方案成本為8640.00萬元,功能系數為0.35;C方案成本為8525.00萬元,功能系數為0.32。最終運用價值工程方法確定了實施方案。
      竣工結算時,總包單位提出索賠事項如下:
    1、特大暴雨造成停工7天,開發商要求總包單位安排20人留守現場照管工地,發生費用5.60萬元。
    2、本工程設計采用了某種新材料,總包單位為此支付給檢測單位檢驗試驗費4.60萬元,要求開發商承擔。
    3、工程主體完工3個月后,總包單位為配合開發商自行發包的燃氣等專業工程施工,腳手架留置比計劃延長2個月拆除。為此要求開發商支付2個月腳手架租賃費68.00萬元。
    4、總包單位要求開發商按照銀行同期同類貨款利率,支付墊資利息1142.00萬元。

    問題:

    1.償債能力評價還包括哪些指標?
    答:
    償債能力評價指標包括 : 流動比率 ,速動比率 ,現金流動負債比率 ,資產負債率 ,或有負債比率 ,已獲利息倍數(利息保障倍數),帶息負債比率。

    2.對總包合同實施管理的原則有哪些?

    3.計算本工程簽約合同價(單位萬元,保留2位小數)。雙檔在工程量清單計價管理中應遵守的槍指向規定還有那些?

    4.列式計算三個基坑維護方案的成本系數、價值系數(保留小數點后三位),并確定選擇哪個方案。

    5.總包單位提出的索賠是否成立?并說明理由。

    案例(四)
    背景資料

      一新建工程,地下二層,地上二十層,高度70m,建筑面積40000m2,標準層平面為40m×40m。項目部根據施工條件和需求按照施工機械設備選擇的經濟性等原則,采用單位工程量成本比較法選擇確定了塔吊型號。施工總承包單位根據項目部制定的安全技術措施、安全評價等安全管理內容提取了項目安全生產費用。
      施工中,項目部技術負責人組織編寫了項目檢測試驗計劃內容包括試驗項目名稱、計劃試驗時間等,報項目經理審批同意后實施。
      項目部在“X工程施工組織設計”中制定了臨邊作業、禁登與懸空作業等高處作業項目安全技術措施。在“綠色施工專項方案”的節能與能源利用中,分別設定了生產等用電項的控制指標,規定了包括分區計量等定期管理要求,制定了指標控制預防與糾正措施。
      在一次塔吊起吊荷載達到其額定起重量95%的起吊作業中,安全人員讓操作人員先將重物吊起離地面15cm然后對重物的平穩性,設備和綁扎等各項內容進行了檢查,確認安全后同意其繼續起吊作業。

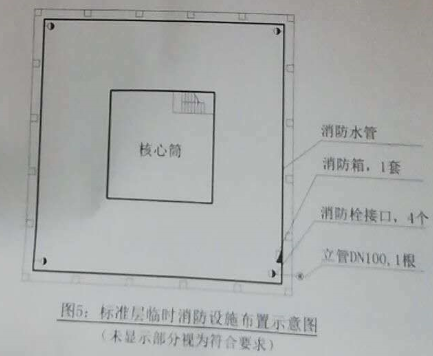

      “在建工程施工防火技術方案”中,對已完成結構施工樓層的消防設施平面布置設計見圖5。圖中立管設計參數為:消防用水量15L/s,水流速?。?5m/s;消防箱包括消防水槍、水帶與軟管。監理工程師按照《建筑工程施工現場消防安全技術規范》(GB50720-2011)提出了整改要求。
    問題:

    1.施工機械設備選擇的原則和方法分別還有哪些?當塔吊起重荷載達到額定起重量90%以上時,對起重設備和重物的檢查項目有哪些?

    2安全生產費用還應包括哪些內容?需要在施工組織設計中制定安全技術措施的高處作業項還有哪些?

    3.支出項目檢測試驗計劃管理中的不妥之處,并說明理由。施工檢測試驗計劃內容還有哪些?

    4.節能與能源利用管理中,應分別對哪些用電項設定控制指標?對控制指標定期管理的內容有哪些?

    5.指出圖5中的不妥之處,并說明理由。

    持續更新中,敬請關注!??!

    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    天天躁日日躁aaaaxxxx,狠狠色噜噜狠狠狠狠888奇米,青草电影青草免费视频,国产大陆精品另类xxxx
    • <ul id="suuso"></ul><s id="suuso"></s>
      <sup id="suuso"></sup>
      • 主站蜘蛛池模板: 毛片免费全部无码播放| 亚洲制服丝袜中文字幕| 182tv成人午夜在线观看| 色婷婷激情综合| 欧美综合自拍亚洲综合图片区| 无翼乌r18无遮掩全彩肉本子| 在线中文字幕有码中文| 四虎免费影院ww4164h| 亚洲伊人久久大香线蕉啊| jux-222椎名由奈在线观看| 陪读妇乱子伦小说| 欧美另类第一页| 宅男66lu国产在线观看| 国产午夜精品无码| 亚洲国产成人精品无码区在线观看| 三级黄色小视频| 99精品国产第一福利网站| 日韩视频免费在线播放| 国产资源在线看| 免费观看欧美一级牲片一| 久久伊人精品热在75| 香蕉视频国产在线观看| 泰国午夜理伦三级| 恋脚app直播软件| 国产在线看片网站| 亚洲卡一卡2卡三卡4麻豆| 性欧美videos高清喷水| 欧美日韩国产在线人成| 在线看片免费人成视频福利| 动漫无遮挡在线观看| 久久丫精品国产亚洲av| 美女被啪羞羞视频网站| 好大好硬好爽免费视频| 四虎4hu永久在线观看| 一个男的操一个女的| 精品免费国产一区二区三区| 无码少妇一区二区浪潮AV| 又大又硬又爽免费视频| 久久99热66这里只有精品一| 精品无人区麻豆乱码1区2区| 无码专区狠狠躁躁天天躁|
