二級建造師每日一練(11.17)

B、12
C、14
D、17
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B

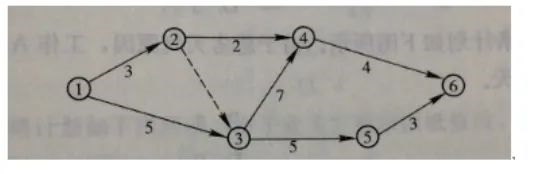

解析:在4-6工作開始前,需要先完成工作1-2、1-3、2-4和3-4,選擇1-2-4、1-2-3-4和1-3-4三條路線的最大值12天,故12天為4-6工作的最早開始時間。

B、2
C、3
D、4
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B

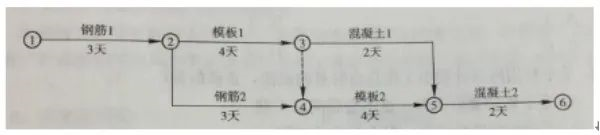

解析:通過模板1和鋼筋2兩項工作的比較,兩者工作時間相差1天。由于鋼筋2工作延誤3天,關鍵線路會轉移,變成1-2-4-5-6,總持續時間為15天(3天+6天+4天+2天),比原計劃(13天)延長2天。

B、4
C、15
D、10
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:原關鍵線路為L→P→S:40+20+20=80天;延誤后關鍵線路為K-→N→p→S:35+20+20+20=95天,影響工期為增加15天。
B、乙應賠償甲的損失
C、甲應對此承擔損害賠償責任
D、乙應賠償丙的損失
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題考查的是多式聯運合同。因托運人托運貨物時的過錯,造成多式聯運經營人損失的,即使托運人已經轉讓多式聯運單據,托運人仍然應當承擔損害賠償責任。因此,甲公司應承擔損害賠償責任。故C正確。
B、書面形式
C、默示形式
D、推定形式
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是融資租賃合同的法律特征。融資租賃是三方主體參與的經濟活動。為明確各自的權利和義務,《合同法》規定,融資租賃合同應當采用書面形式。
B、擔保人
C、乙建筑工程公司
D、代理人
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題考查的是融資租賃合同當事人的權利義務。融資租賃合同中,出賣人不履行合同義務的,由承租人行使索賠權利。而答案A設備租賃公司為出租人,與題意不符;答案B、D分別為擔保人和代理人,在題中沒有出現。因此只有乙建筑工程公司為承租人,可以行使索賠的權利。
B、改建
C、擴建
D、臨時
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是竣工圖的編制與審核的規定。新建、改建、擴建的建筑工程均應編制竣工圖,故A、B、D錯誤;臨時工程無需編制竣工圖,故D正確。
B、監理
C、監督部門
D、總包
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題考查的是單位工程竣工驗收。建設單位收到工程竣工報告后,應由建設單位項目負責人組織監理、施工、設計、勘察等單位項目負責人進行單位工程驗收。故監督部門可以不參加竣工驗收。正確答案為C。
B、幼兒園
C、學校教室
D、旅館
E、老年照料房屋設施
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本題考查的是室內環境質量驗收。
民用建筑根據控制室內環境污染的不同要求分為兩類:I類民用建筑工程:住宅 、居住功能公寓、老年人照料房屋設施、幼兒園、學校教室、學生宿舍等;Ⅱ類民用建筑工程:辦公樓、商店、旅館、文化娛樂場所、書店、圖書館、展覽館、體育館、公共交通等候室、餐廳、理發店等。故選A,B,C,E。
B、生產負責人
C、技術負責人
D、質量負責人
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題主要考查的是施工準備階段質量管理內容。項目負責人按質量計劃中關于工程分包和物資采購的規定,經招標程序選擇并評價分包方和供應商,保存評價記錄。
B、分項工程(工序)控制
C、特殊過程控制
D、不合格產品控制
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題主要考查的是施工過程質量控制。施工過程質量控制包括:分項工程(工序)控制、特殊過程控制、不合格產品控制。質量計劃制定不屬于施工過程質量控制,故答案選A。
B、生產負責人
C、技術負責人
D、質量負責人
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本題主要考查的是施工準備階段質量管理內容。單位工程、分部工程和分項工程開工前,項目技術負責人對承擔施工的負責人或分包方全體人員進行書面技術交底。技術交底資料應辦理簽字手續并歸檔。
B、施工總承包單位
C、相關專業承包單位
D、監理單位
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:對于超過一定規模的危大工程,施工單位應當組織召開專家論證會對專項施工方案進行論證。實行施工總承包的,由施工總承包單位組織召開專家論證會。專家論證前專項施工方案應當通過施工單位審核和總監理工程師審查。
B、技術先進性比較
C、經濟合理性比較
D、重要性比較
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:施工方案的技術經濟比較包括:(1)技術的先進性比較;(2)經濟合理性比較;(3)重要性比較。
B、工程索賠程序
C、施工進度計劃
D、費用控制措施
E、質量安全保證措施
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACE
解析:編制內容包括工程概況、編制依據、施工安排、施工進度計劃、施工準備與資源配置計劃、施工方法及工藝要求、質量安全保證措施等基本內容。
B、有堤防和無堤防
C、項目防御洪澇的設防標準
D、堤防安全、河道行洪、河水水質的影響
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是禁止性規定和限制性規定。
根據《防洪法》第二十一條的規定,河道管理范圍按有堤防和無堤防兩種情況而有所不同。故選B。
B、管理范圍
C、保護范圍
D、以上都是
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是水工程的管理范圍和保護范圍。
水工程的管理范圍和保護范圍是不同的,管理范圍是指為了保證工程設施正常運行管理的需要而劃分的范圍,如堤防工程的護堤地等。故選B。
B、非禁止性規定和限制性規定
C、禁止性規定和非限制性規定
D、禁止性規定和限制性規定
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是禁止性規定和限制性規定。
《水法》從保持河道、運河、渠道暢通以及保證湖泊、水庫正常發揮效益出發,針對各類生產建設活動的特點以及可能產生的危害,分別作出了禁止性規定和限制性規定。故選D。
B、已標價工程量清單中有適用于變更工作的子目的,采用該子目的單價
C、已標價工程量清單中無適用于變更工作的子目、但有類似子目的,可在合理范圍內參照類似子目的單價,由監理工程師按合同約定商定或確定變更工作的單價
D、已標價工程量清單中無適用或類似子目的單價,可在綜合考慮承包人在投標時所提供的單價分析表的基礎上,由監理人按合同約定商定或確定變更工作的單價
E、如果本工程的變更指示是因雙方過錯或雙方責任造成的,則發包人只承擔50%這種引起的任何額外費用
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:除專用合同條款另有約定外,因變更引起的價格調整按照如下約定處理:(1)如果取消某項工作,則該項工作的總額價不予支付。
(2)已標價工程量清單中有適用于變更工作的子目的,采用該子目的單價。
(3)已標價工程量清單中無適用于變更工作的子目、但有類似子目的可在合理范圍內參照類似子目的單價,由監理工程師按合同約定商定或確定變更工作的單價。
(4)已標價工程量清單中無適用或類似子目的單價,可在綜合考慮承包人在投標時所提供的單價分析表的基礎上,由監理人按合同約定商定或確定變更工作的單價。
(5)如果本工程的變更指示是因承包人過錯、承包人違反合同或承包人責任造成的,則這種違約引起的任何額外費用應由承包人承擔。
B、開工受阻
C、氣候影響
D、施工機械故障的停工
E、工程量的增減
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:在分析引起索賠的眾多因素中,比較普遍的因素是趕工、開工受阻、氣候影響、工程量的增減、合同條款中與索賠密切相關的工程變更、增加工程及工程進度變化引起的工期與費用的索賠。
B、分包合同須事先征得監理人的審批
C、承包人可以在中標后的合同履行期間指定專業分包
D、若因非分包人原因造成分包人的損失,分包人有權向監理人提出索賠要求
E、分包人的違約行為承包人可以不需向發分包人承擔責任
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:分包合同是承包人將施工合同內對發包人承擔義務的部分工作交給分包人實施。監理人只有與承包人有監理與被監理的關系,對分包人在現場施工不承擔協調管理義務。只是依據施工合同對分包工作內容及分包人的資質進行審查,行使確認權或否定權;對分包人使用的材料、施工工藝、工程質量和進度進行監督。監理人就分包工程施工發布的任何指示均應發給承包人。分包合同履行過程中,當分包人認為自己的合法權益受到損害,無論事件起因于發包人、監理人,應是承包人,他都只能冋承包人提出索賠要求。承包人有權依據承包合同自主選擇符合資格的分包人。任何單位和個人不得違規指定分包。故選項ACDE錯誤。
